2015年二级建造师
《建筑工程》



考前密卷  第一套



单选:

1.水泥路面的破坏取决于(   )。

A.垂直变形             B.弯拉应变

C.极限弯拉强度         D.剪切变形

【答案】C


2.用作垫层材料的性能要求是(   )。

A.强度高      B.刚度大

C.水稳定性好           D.密实度高

【答案】C


3.在明挖基坑开挖过程中,经监测发现支撑立柱发生缓慢隆起,按基坑变形分析,其可能原因是:(   )。

A.基地扰动

B.地下承压水水头变化

C.土方开挖过快,造成坑底强烈卸荷

D.围护结构入土深度不足,造成基底隆起

【答案】D


4.下列关于桥梁工程地基处理的方法选项中,不适用于软弱土地基的处理方法是(   )。

A.换土垫层    B.排水固结

C.振密挤密     D.加筋

【答案】C


5.下列关于钻孔灌注桩施工所用护筒设置的选项中,说法正确的是(    )。

A.护筒一般由混凝土管加工而成,其内径宜比桩径大200~400mm

B.水域护筒设置,应严格注意高度位置

C.旱地或筑岛平台处护筒可用挖坑埋设法,护筒上部和四周所填黏质土必须分层夯实

D.护筒埋设深度应根据设计要求或桩位的水文地质情况确定

【答案】D


6.预应力张拉是桥梁施工中的关键工序,下列说法正确的是:(   )。

A.预应力筋张拉应采用应力控制方法,控张应力必须符合设计要求

B.当张拉实测伸长值与超过理论伸长值6%时,必须停止张拉,防止预应力超张

C.当张拉实际伸长值不足理论伸长值,则必须补张

D.预应力的张拉顺序可由施工单位根据现场条件确定实施

【答案】A


7.下列不属于预应力混凝土连续梁,确定悬臂浇筑段前段标高时应考虑因素的是()。

A.挂篮前端的垂直变形值    B.施工中己浇段的实际标高

C.预拱度设置     D.天气影响

【答案】D


8.基坑开挖一段后先浇筑顶板,在顶板保护下,自上而下开挖、支撑和浇筑结构内衬施工方法称为(   )。

A.明挖顺作法

B.明挖逆作法

C.盖挖顺作法

D.盖挖逆作法

【答案】D


9.在下列围护结构型式中,不具有隔水效果的是(   )。

A.钢板桩围护结构

B.钻孔灌注桩维护结构

C.深层搅拌桩挡土结构

D.SMW桩

【答案】B


10.在浅埋暗挖修建隧道及地下工程的开挖方法中,双侧壁导坑法的适用条件是(   )。

A.地层差,跨度≤8m

B.小跨度,连续使用可扩大跨度

C.大跨度,跨度≥15m

D.多层多跨

【答案】B


11.对于地下承压水条件下进行大断面盾构施工,最宜适合的洞口加固处理是:(   )。

A.压密注浆法

B.劈裂注浆法

C.高压喷射搅拌法

D.冻结法

【答案】D


12.以地表水作为水源的给水处理厂常规处理的工艺流程不包括()。

A.初沉  B.混凝  C.过滤  D.沉淀

【答案】A


13.水处理构筑物满水试验(    )之后进行。

A.对混凝土结构,是在防水层施工

B.对混凝土结构,是在防腐层施工

C.对装配式预应力混凝土结构,是在保护层喷涂

D.对砌体结构,是在防水层施工

【答案】D


14.热力网中加工简单、安装方便、安全可靠、价廉、占空间大、局部阻力大的是(   )补偿器。

A.波纹管

B.方形

C.套筒

D.球形

【答案】B


15.当设计压力大于5kPa时,燃气管道严密性试验压力应为设计压力的(   )倍;且不得小于0.1MPa,稳压时间应为(   )h,修正压降不超过(   )Pa,即为合格。

A.1.15,24,133

B.1.25,24,133

C.1.15,2,125

D.1.25,2,125

【答案】A


16.下列关于沥青混凝土面层摊铺施工说法有误的是(   )。

A.所有沥青面层施工不得在雨天及环境平均温度低于10℃施工

B.沥青上面层施工,摊铺机以平衡梁或滑靴自动找平方式为主,以厚度控制方式为辅进行摊铺

C.沥青摊铺的温度可因铺筑层厚度不同而异,厚度增大时,摊铺温度可适当降低

D.沥青路面压实时最大厚度不宜大于100mm

【答案】A


17.垃圾填埋场工程中采用HDPE膜防渗时,要严格检验HDPE膜的外观质量和(    ),并组织产品复检和见证取样检验。

A.均匀度、厚度、强度  B.均匀度、厚度、密度

C.厚度、密度、强度  D.均匀度、密度、强度

【答案】A


18.下列主控项目中,能够直接反映施工项目和企业的施工技术质量管理水平的是:(   )。

A.压实度

B.面层厚度

C.弯沉值

D.平整度

【答案】B


19.箱涵穿越管线时可采取(    )和加强施工监测的保护方法。

A.暴露管线

B.浅埋管线

C.深埋管线

D. 移动管线

【答案】A


20.在热力管道安装施工中,对受监察的承压元件,其质量证明文件和制造资质还应符合(   )的有关规定。

A.建设主管部门

B.设计部门

C.特种设备安全监察机构

D.元件制造主管部门

【答案】C


多选:

21.高级沥青路面的基层不应采用(    )。

A.石灰土

B.水泥碎石

C.石灰粉煤灰砂砾

D.水泥砂砾

E.水泥土

【答案】AE。


22.路面水泥混凝土配合比设计时主要考虑以下因素(   )。

A.技术经济性

B.弯拉强度

C.抗压强度

D.工作性

E.耐久性

【答案】BDE


23.后张法预应力施工中,对C50预应力混凝土预应力筋张拉后,及时进行了孔道压浆,下列关于孔道压浆说法正确的是(   )。

A.当在夏季施工时,压浆宜在夜间进行

B.压浆完成两天以内,结构混凝土的温度不能低于5℃,否则应保温防冻

C.压浆作业每一工班应留取不少于3组砂浆试块,标养28天

D.水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa

E.封锚砼强度不宜低于构件砼强度等级值的C40

【答案】BCDE


24.基坑井点降水施工时,在(    )情况下宜采用双排井点,布置在基坑两侧。

A.土层渗透系数较大      B.基坑宽度大于6m

C.土质不良          D.基坑面积较大

E.基坑深度较深

【答案】ABC


25.地下连续墙槽段划分应考虑的因素有 ()

A.地质条件      B钢筋笼整体重量

C.内部主体结构布置     D.混凝土供给能力

E.泥浆比重

【答案】ABCD


26.热拌沥青混合料的最低摊铺温度根据(    )按现行规范要求执行。

A.气温     B.铺筑层厚度

C.风速     D.沥青混合料种类

E.下卧层表面温度

【答案】ABCE


27.柔性管道敷设完毕,土方回填作业时,(   )等做法是错误的。

A.管道两侧及管顶 0.2m 内,回填土含有坚硬的物体

B.分层对称回填、夯实以确保管道及检查井不产生位移

C.从管底基础部位开始到管顶以上 0 .5m 范围内,用机械推土回填

D.设计管基支承角 2α范围内应用中粗砂回填,不得用沟槽土回填

E.回填淤泥、有机物及冻土

【答案】ACE


28.某排水管道使用明挖沟槽施工,关于沟槽开挖正确的做法是(   )。

A.在有行人、车辆通过的地方应设护栏及警示灯等安全标志

B.机械挖槽时,应在设计槽底高程以上留不小于200mm的余量由人工清挖

C.堆土不得掩埋消火栓、雨水口以及各种地下管道的井盖,且不得妨碍其正常使用

D.采用吊车下管时,可在沟槽两侧堆土

E.采用坡度板控制槽底高程时,其间距不宜大于20m,距槽底的高度不宜大于5m

【答案】ABC


29.在锚具、夹具及连接器进场验收时,需要进行的检查和试验有(   )。

A.按质量证明书核查其锚固类别、型号、规格及数量

B.外观检查:外观质量和外形尺寸检查

C.硬度检验

D.静载锚固性能试验

E.极限承载力试验

【答案】ABCD


30.在污水处理中,针对下列预处理方法,属于氧化预处理的是:(   )。

A.紫外光氧化

B.TOC生物降解

C.粉末活性炭吸附

D.生物膜法

E.粉土吸附

【答案】ABD


案例

(一)背景资料

某城市市区主要路段的地下两层结构工程,建于匀质的砂质黏土中,地下水位在坑底以下2.0m。基坑平面尺寸为145 m*20 m,基坑挖深为l2m,围护结构为600 mm厚地下连续墙,采用四道φ609 mm钢管支撑,竖向间距分别为3.5m、3.5 m和3 m。基坑周边环境为:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0 m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于l2m。

项目经理部采用2.0 m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。

基坑施工方案有如下要求:

 (1)基坑监测项目主要为围护结构变形及支撑轴力;

 (2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取消第四道支撑。

问题:

1.现场围挡设置是否符合要求,如不符合请改正。

2.项目经理部由专职安全员对施工安全全面负责是否妥当?为什么?

3.安全员要求持证上岗的特殊工种不全,请补充。

4.根据基坑周边环境,补充基坑监测项目。

5.指出支撑做法的不妥之处;若按该支撑做法施工可能造成什么后果?

参考答案:

1. 现场围挡设置不符合要求

改正:现场围挡的高度不应低于2.5m,应选用砌体、金属材料建造。

2.项目经理部由专职安全员对施工安全全面负责不妥当。

理由:应由施工项目负责人对施工安全全面负责。

3.安全员要求持证上岗的特殊工种不全,还需补充:电焊工、机械工、起重工、机械司机。

4.根据基坑周边环境,补充的监测项目:周围建筑物、地下管线变形;地下水位;桩、墙内力;锚杆拉力;立柱变形;土体分层竖向位移。

5.支撑做法的不妥之处:未办变更审批手续,私自将第三道支撑下移1.0 m,取消第四道支撑。

若按该支撑做法施工,极有可能造成墙体水平变形和墙体竖向变位,进而造成道路沉陷、民房沉降、开裂和市政管线变位超限的后果。(应告知设计,请设计验算此方案的安全性,让设计出具设计变更通知单和新的支撑施工图,然后按图编制施工专项方案,通过专家评审,办妥审批手续,才能按新方案施工)

(二)背景资料

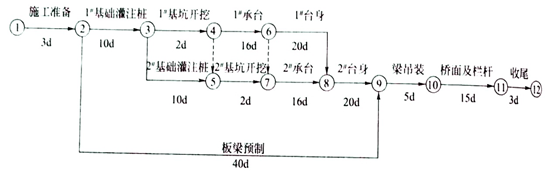

某市政跨河桥上部结构为长l3 m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图(如下图),经监理工程师批准后实施。





在施工过程中,发生了以下事件:

事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5 d。

事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4 d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。

事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3 d,经济损失1万元。

问题:

1.根据网络图计算该工程的总工期,找出关键线路。

2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。

3.事件一中,造成钻孔偏斜的原因可能有哪些?

4.事件三中,监理工程师要求停工整改的理由是什么?

参考答案:

1.该工程的总工期=(3+10+2+16+20+5+15+3)=94d,关键线路为①→②→③→④→⑥→⑧→⑨→⑩→11→12(施工准备→1#基础灌注桩→1#基坑开挖→1#承台→1#台身→2#台身→梁吊装→桥面及栏杆→收尾)。

2.事件一中,施工单位不可以索赔费用和工期。

理由:由于施工单位操作不当造成的损失应由施工单位承担。

事件二中,施工单位可以索赔费用2万元、索赔工期4d。

理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且l#基础灌注桩是关键工作,因此既可以索赔费用,也可以索赔工期。

事件三中,施工单位不可以索赔费用和工期。

理由:虽然钢筋是由业主提供的,但是施工单位应进行检验,未经检验而用于工程中,监理工程师有权要求停工整改,造成的损失和工期拖延应由施工单位承担。

3.事件一中,造成钻孔偏斜的原因可能是:

(1)钻头受到侧向力;

(2)扩孔处钻头摆向一方;

(3)钻杆弯曲、接头不正;

(4)钻机底座未安置水平或位移。

4.事件三中,监理工程师要求停工整改的理由是:施工单位仅对钢筋的数量验收,而未对其质量进行验收。

(三)背景资料


某施工单位承接了某隧道施工任务,该隧道为分离式双洞隧道,洞口间距50m。其中左线长3996m,进口里程桩号为ZKl3+956;右线长4013m,进口里程桩号为YKl3+952。

根据地质勘察报告,YKl4+020~YKl6+200段分布有冲刷煤屑、瓦斯包体和含水瓦斯包体,岩层节理及裂隙发育。其中,YKl4+850~YKl4+900段穿越背斜组成的复式褶皱带,为挤压强烈、地应力相对集中地段。

开工当年l0月5日,该隧道右洞采用全断面法开挖至YKl4+872处,二衬距掌子面68m。

10月6日,监理单位发现YKl4+859~YK866段初期支护变形超限,立即书面通知施工单位停止掘进。10月13日,施工单位根据设计变更的要求对变形超限段进行了处理。10月20日,YKl4+859~YKl4+863段发生塌方,至10月23日,塌方段在拱顶部位形成高2~3m,宽2~3m,长3~4m的塌腔。施工单位立即会同监理、设计和业主单位对塌方段进行了现场确认及变更立项,由设计单位出具了变更设计图。为防止类似的塌方事故,施工单位进一步加强了对未塌方段的塌方预测。

10月27日8时,在未对瓦斯浓度进行检测的情况下,34名工人进入洞内开展塌方段及未塌方段的处理作业,作业采用的台车上配备了普通配电箱和普通电源插座。10时起,由于风机出现故障,洞内停止通风。11时20分左右,右洞发生瓦斯爆炸,34名工人全部罹难。

问题:

1.根据地质条件,指出该隧道潜在的安全事故类型。

2.列举施工单位可采用的隧道塌方常用预测方法。

3.根据背景资料,简述对塌方段的处理措施。

4.指出施工单位的哪些错误做法可能导致了本次瓦斯爆炸事故。

5.依据现行的《生产安全事故报告和调查处理条例》,判断该事故等级。

参考答案:

1.该隧道潜在的安全事故类型有:瓦斯爆炸、涌水、塌方等;

2.工单位可采用的隧道塌方常用预测方法有:观察法,一般测量法,微地震学测量法和声学测量法;

3.塌方段的处理措施:

①开始的塌方属于小塌方,首先加固塌体两端洞身,并抓紧喷射混凝土或采用锚喷联合封闭塌穴顶部和侧部,再进行清理。

②在确保安全的前提下,也可以在塌渣上架设临时支架,稳定顶部,然后清渣。

③临时支架待灌注衬砌混凝土达到要求强度后方可拆除。

4.导致了本次瓦斯爆炸事故的可能错误做法有:

①未检测瓦斯浓度就进洞

②使用普通的配电箱和插座

③通风设施故障

5.该事故为特别重大安全事故


(四)背景资料


A公司中标承建某污水处理厂扩建工程,新建构筑物包括沉淀池、曝气池及进水泵房,其中沉淀池采用预制装配式预应力混凝土结构,池体直径为40m,池壁高6m,设计水深4.5m。

鉴于运行管理因素,在沉淀池施工前,建设单位将预制装配式预应力混凝土结构变更为现浇无粘结预应力结构,并与施工单位签订了变更协议。

项目部重新编制了施工方案,列出池壁施工主要工序:①安装模板;②绑扎钢筋;③浇注混凝土;④安装预应力筋;⑤张拉预应力。同时,明确了各工序的施工技术措施,方案中还包括满水试验。

项目部造价管理部门重新校对工程量清单,并对底板、池壁、无粘结预应力三个项目的综合单价及主要的措施费进行调整后报建设单位。

施工过程中发生如下事件:预应力张拉作业时平台突然失稳,一名张拉作业人员从平台上坠落到地面摔成重伤;项目部及时上报A公司并参与事故调查,查清事故原因后,继续进行张拉施工。

问题:

1.将背景资料中工序按常规流程进行排序(用序号排列)。

2.沉淀池满水试验的浸湿面积由哪些部分组成?(不需计算)

3.根据清单计价规范,变更后的沉淀池底板、池壁、预应力的综合单价分别应如何确定?

4.沉淀池施工的措施费项目应如何调整?

5.根据有关事故处理原则,继续张拉施工前还应做好哪些工作?

参考答案:

1.池壁施工的工序为:①内侧一②一④一①外侧一③一⑤。

2. 沉淀池满水试验的浸湿面积应由沉淀池的池壁(不含内隔墙)和池底两部分的浸湿面积组成。

3.变更后的沉淀池底板、池壁、预应力的综合单价应按以下方式确定:

(1)沉淀池底板不变,执行原有单价;其他类似施工参照水泵房定价。

(2)池壁现浇,可参照本项目的同类工程曝气池确定。

(3)预应力施工单价需要项目部重新提出,经建设方确认。

4.装配改现浇,沉淀池施工的措施费应按以下方式调整:

(1)新增现浇模板及支撑费用;

(2)新增预应力筋的施工费用;

(3)调整原装配的吊具费。

5.除案侧中已查明事故原因外,在继续张拉施工前,还应做好以下工作:

(1)针对查明的事故原因,对原先没有考虑或考虑不足的安全隐患制定更为系统的防护措施;

(2)对直接作业人员进行更深层的安全技术交底;

(3)重新组织安全培训,考核合格后持证上岗。





考前密卷  第二套



―、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)

1、下列雨期道路工程施工质量保证措施中,属于路基施工要求的是(   )

A.应该坚持拌多少、铺多少、压多少、完成多少  B.下雨来不及完成时,要尽快碾压,防止雨水渗透

C.坚持当天挖完、填完、压完,不留后患 D.及时浇筑、振动、抹面成型、养生


2、关于改性沥青混合料施工摊铺和压实温度的说法,正确的是(   )

A.初始碾压温度不低于140°,碾压终了的表面温度不低于90°

B.摊铺温度不低于160°,碾压终了表面温度不低于90°

C.摊铺温度不低于150°,碾压终了表面温度不低于80°

D.摊铺温度不低于150°,初始碾压温度不低于140°


3、下列地基加固处理方法中,适用于暗沟、暗塘等软弱土的浅层处理的是(   )

A.碾压夯实 B.换土垫层 C.排水固结 D.振密挤密


4、下列后张法关于预应力混凝土施工中,孔道压浆的说法错误的是(   )。

A.孔道压浆宜采用水泥浆

B.压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃

C.封锚混凝土的强度等级不宜低于结构混凝土强度等级的75%,且不得低于30MPa

D.孔道里水泥浆强度达到设计强度的75%方可吊移预制构件


5、水泥混凝土路面在混凝土达到(   )以后,可允许行人通过。

A.设计抗压强度的30%; B.设计抗压强度的40%;  C.设计弯拉强度的30%;  D.设计弯拉强度的40%;


6、下列不是现浇预应力混凝土连续梁的常用施工方法是(   )。

A.支架法 B.悬臂拼装法 C.移动模架法 D.悬臂浇筑法


7、关于箱涵顶进的说法,正确的是(   )。

A.箱涵主体结构混凝土强度必须达到设计强度的75%

B.当顶力达到0.9倍结构自重时箱涵未启动,应立即停止顶进

C.箱涵顶进必须避开雨期

D.顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程


8、当基坑开挖较浅且未设支撑时,围护墙体水平变形表现为(   )。

A.墙顶位移最大,向基坑方向水平位移;  B.墙顶位移最大,背离基坑方向水平位移;

C.墙底位移最大,向基坑方向水平位移;  D.墙底位移最大,背离基坑方向水平位移:


9、冻结法常被用暗挖施工固结地层,以下不属于冻结法优点的是(   )。

A.冻结加固的地层强度高 B.地下水封闭效果好 C.适用于无水砂砾地层 D.地层整体固结性好


10、场地地面空旷、地质条件较好、周围无需要保护的建(构)筑物时,应优先采用基坑施工方法(  )

A.放坡开挖 B.钢板桩支护 C.钻孔灌注桩支护 D.地下连续墙支护


11、下列暗挖施工中造价高的工法是(

A.全断面法 B.正台阶法 C.单侧壁导坑法 D.双侧壁导坑法


12、自来水厂内的水处理构筑物不包括(   )

A.过滤池  B.沉淀池 C.沉砂池 D.消毒池


13、原水水质较好时,城镇给水处理应采用的工艺流程是(   )

A.原水-筛网过滤或消毒 B.原水-沉淀-过滤 C.原水-接触过滤-消毒 D.原水-调蓄预沉-澄清


14、钻孔灌注桩施工时,为防止扩孔,通常釆取措施之一是(   )

A.全部回填黏性土 B.部分回填黏性土 C.控制进尺速度 D.上下反复提钻扫孔


15、利用管道自身的弯头来进行补偿,简单经济,补偿量较小的是(   )

A.自然补偿器 B.波纹管补偿器 C.球形补偿器 D.方形补偿器


16、关于排水管道闭水试验的条件中,错误的是(   )。

A.管道及检查井外观质量已验收合格 B.管道与检查井接口处已回填

C.全部预留口已封堵 D.管道两端堵板密封且承载力满足要求


17、水池施工中,橡胶止水带的接头方法是(   )。

A.叠接 B.搭接 C.粘接 D.热接


18、关于桥梁模板及承重支架的设计与施工的说法,错误的是(   )。

A.模板及支架应具有足够的承载力、刚度和稳定度

B.支架立柱高于5m时,应在两横撑之间加剪刀撑

C.支架通行孔的两边应加护柱,夜间设警示灯

D.施工脚手架应与支架相连,以提高整体稳定性


19、水泥路面应根据道路交通等级和路基抗冲刷能力来选择基层材料,下列选择不当的是(   )。

A.重交通道路宜选用天然级配砂砾

B.中、轻交通道路宜选择水泥或石灰粉煤灰稳定粒料或级配粒料

C.特重交通宜选用贫混凝土、碾压混凝土

D.湿润和多雨地区,繁重交通路段宜采用排水基层


20、GCL主要用于密封和(   )。

A.防渗 B.干燥 C.粘接 D.缝合


二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

1、下列城市道路路面病害中,属于水泥混凝土路面病害的有(   )

A.唧泥 B.拥包 C.错台 D.板底脱空 E.车辙变形


2、锚具、夹具和连接器进场时,除应按出厂合格证和质量证明书核查其锚固性能类别、型号、规格及数量外,还应按规定进行(   )。

A.外观检查 B.强度检验 C.硬度检验 D.静载锚固性能试验 E.动载锚固性能试验


3、关于管棚施工描述正确的是(   )。

A.钢管打入土体就位后,应及时跳孔向钢管内及周围压注水泥砂浆 B.可以在管棚之间设置小导管

C.管棚纵向应与隧道纵向平行 D.管棚可应用于强膨胀的地层 E.管棚末端应支架在坚硬地层上


4、地铁车站明挖基坑采用钻孔灌注桩围护结构时,围护施工常采用的成孔设备有(   )。

A.水平钻机 B.螺旋钻机 C.夯管机 D.冲击式钻机 E.正反循环钻机


5.不属于沉井在施工中有独特优点(   )。

A.占地面积小 B.需要板桩围护 C.与大开挖相比较,挖土量小

D.操作简便,无须特殊的专用设备 E.对邻近建筑的影响比较小


6.根据《危险性较大的分部分项工程安全管理办法》,下列分部分项工程中,需专家论证的工程有(   )

A.5m深基坑工程 B.滑模模板工程 C.12m深的人工挖孔桩工程

D.顶管工程 E.采用常规设备起吊250kN的起重设备安装工程


7、新建城镇燃气管道中,必须釆用防腐层辅以阴极保护的腐蚀控制系统的有(   )

A.超高压 B.高压 C.次高压 D.中压管 E.低压管


8、地下燃气管道在穿越(   )时需加套管。

A.热力管沟 B.隧道 C.商场 D.加油站 E.高速公路


9、下列沥青道路面层质量验收属于主控项目的有(   )

A.横坡 B.厚度 C.压实度 D.平整度 E.弯沉值


10、垃圾卫生填埋场的填埋区工程的结构物主要有(   )。

A.渗沥液收集导排系统 B.防渗系统

C.排放系统 D.回收系统 E.基础层


三、案例分析题(共4题,每题各20分,共80分)

【背景资料一】

某工程公司中标承包公园环湖路工程项目,道路总长8.5km,其中包括一段排水管线的敷设。为满足游园活动需要,工程建设工期只有90个自然日。为抓紧时间,该公司拿到设计院提供的设计施工图决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、园路施工方案、施工进度计划、安全措施、文明施工、环保措施以及辅助配套施工措施几个方面。施工组织设计报批时被退回要求说明并补充。

施工现场的进口处醒目处悬挂工程概况牌、安全生产牌。

整个项目实施顺利,在竣工验收前项目部请城建档案馆进行施工技术文件预验收时,发现施工过程文件有补填现象等问题,结果预验收不合格。

问题

1.分析施工组织设计被退回原因,给出应补充的内容。

2.项目部现场,按规定应设立标牌不完整,请补充。

3.项目部开工做法存在哪些问题?

4.分析预验收不合格的原因,给出正确做法


【背景资料二】

某公司承建道路改建工程,其中有一座居民区过街天桥,主梁为三跨单箱双室钢箱梁,高850mm,跨径为16.3m+17.5m+16.5m;主梁和梯步设有圆墩柱支撑,墩柱为杯口基础;基础下设φ1200mm钻孔灌注桩,深18.0m,分别设在主干道的绿化隔离带内;钢箱梁分为三段预制,现场拼装焊接。

 施工过程发生如下事件:

 事件一:为避免泥浆污染和地下潜水干扰,项目部将机械成孔改为人工挖孔施工,同时将灌注桩径扩大为φ1500mm,深度减至15.0m;

 事件二:吊运钢梁正值6月初,为满足施工工期要求,深夜吊运安装钢箱梁遭到附近居民投诉,被城管部门停工5天。

【问题】:

1.本工程开工前应做好哪些准备工作?

2.给出事件一项目部变更桩基施工方案应注意事项。

3.分析事件二中遭到居民投诉原因。

4.被城管部门停工5天,项目部可否提出索赔。


【背景资料三】

某公司中标承建中压A燃气管线工程,管道直径DN30mm,长26km,合同价3600万元。

管道沟槽开挖过程中,遇到地质勘查时未探明的废弃砖沟,经现场监理工程口头同意,施工项目部组织人员、机具及时清除了砖沟,进行换填级配砂石处理,使工程增加了合同外的工作量。项目部就此向发包方提出计量支付,遭到计量工程师拒绝。

监理工程师在工程检查中发现:(1)现场正在焊接作业的两名焊工是公司临时增援人员,均已在公司总部从事管理岗位半年以上;(2)管道准备连接施焊的数个坡口处有油渍等杂物。检查后向项目部发出整改通知。

问题:

1.项目部处理废弃砖沟在程序上是否妥当?如不妥当,写出正确的程序。

2.简述计量工程师拒绝此项计量支付的理由。

3.两名新增焊接人员是否符合上岗条件?为什么?

4.管道连接施焊的坡口处应如何处理方能符合有关规范的要求?


【背景资料四】

某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。项目部拟就1-3号排架组织流水施工,各段流水节拍见下表:











工序

段落

1号排架

2号排架

3号排架

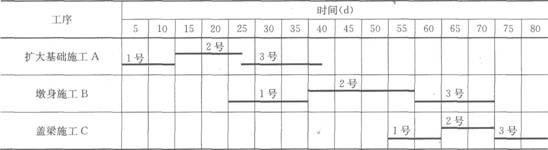

流水节拍/d

扩大基础施工(A)

10

12

15

墩身施工(B)

15

20

15

盖梁施工(C)

10

10

10

注:表中排架由基础、墩身和盖梁三部分组成
根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。施工期间,还发生了如下事件:

事件一:在桥梁扩大基础施工时,基坑水平位移发生较大变形和明显的坍塌征兆,项目经理立即采取了应对措施。

事件二:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10d天开始,承包商拟就此向供应商提出工期和费用索赔。

事件三:水泥采购时,材料员发现实际价格与预算价格相差较大,为避免采购成本大幅增加,对水泥消耗数量进行了控制。

事件四:施工单位经监理工程师批准后将部分盖梁工作分包给B公司,监理工程师在验收时发现部分盖梁工程不合格,要求施工单位返工处理。施工单位以监理工程师批准分包为由,认为监理工程师应直接找B 公司,由B公司负责处理。

问题

1、计算排架施工的流水工期,并绘制流水横道图。

2、事件一中,项目经理可采取的措施有哪些?

3、针对事件二,承包商是否可以提出工期和费用索赔?说明理由。

4、事件三中,对材料消耗数量和价格的控制,通常采用的措施有哪些?

5、事件四中,施工单位的说法是否正确?说明理由。








参考答案:

一、单项选择题

1-5 CBBCD 6-10 BDACA 11-15 DCACA 16-20 BDDAA


二、多项选择题

1. ACD 2.ACD 3.ABD 4.BDE 5.ACDE

6.ABD 7.BC 8.ABE 9.BCE 10.ABE


三、案例分析题

【背景资料一】

分析与答案

1.从背景分析施工组织设计被退回的原因如下:

①施工组织设计应在开工前编制并获得批准,开工后编制施工组织设计必须加以说明,

②未考虑排水管线施工方案;

③缺少施工平面布置图,园林内施工围挡应与周围环境相适应;

④缺少施工部署和管理体系;

⑤无质量目标设计及保证措施;

⑥无施工方法及技术措施。

2.应设立的标牌包括:①工程概况牌:工程规模、性质、发包人、设计人、承包人、 监理单位的名称和施工起止日期等;②安全纪律牌;③防火须知牌;④安全无重大事故计时牌;⑤安全生产、文明施工牌;⑥施工总平面图;⑦项目部组织及主要管理人员名单图。

3.开工做法是未按规定程序开工,应待监理工程师到场后,向监理工程师提交开工申请报告,并应按监理工程师下达的开工令指定的日期开工。

4.分析预验收不合格的原因有:

①应由建设单位而不是施工项目部请城建档案管理部门进行施工资料预验收;

②工程资料没有做到随工程进度同步收集、整理,并按规定移交;

③对工程资料进行补填,违背了工程资料应真实、准确、齐全,与工程实际相的有关规定。


【背景资料二】

1.开工前应做好准备工作:

确定施工范围内管线准确位置和使用状况;确定运输路线和吊装现场;编制施工方案报有关部门审批;办理临时占用公共设施手续。

2.修改施工方案应注意如下事项:

(1)取得变更设计:混凝土灌注桩长度由18.0m改为15.0m,应有原设计单位进行重新计算和验算,由设计单位给出变更设计。

(2)属于施工方案的重要变动,应按有关规定重新编制方案,并办理相应的变更手续报批后执行。

(3)人工挖孔应按照有关规定编写专项方案,经专家论证后到质量安全主管部门备案。

3.遭居民投诉可能原因:施工噪声和灯光扰民,而且正值高考期间;应按照有关规定停止夜间施工。

4.不能。因为属于承包方有能力预见到背景事件的发生,施工项目部在施工安排应考虑这些因素.调整施工部署。


【背景资料三】

1.不妥当(1分)。正确程序:应由设计人(1分)验收地基,并由设计人提出处理意见(1分)。施工项目部应按设计图纸(1分)和要求施工(1分)。

2.因为计量工程师是按施工合同文件(1分)执行计量支付的(1分)。项目部应就此项增加的工作量,事先征得设计变更或洽商(2 分)和收集充分证据(1分)。

3.不符合(1分)。因为规范规定“凡中断焊接(1分)工作六个月(1分)以上焊工正式复焊前,应重新参加(1分)焊工考试(1分)”。

4.应将坡口(1 分)及两侧(1 分)10mm 范围内油、漆、锈、毛刺等污物(1分)进行清理,清理合格(1分)后应及时(1分)施焊。


【背景资料四】

参考答案:

 1、

1)累加数列:一般按照1~3号排架的顺序施工

  扩大基础施工A:l0,22,37

  墩身施工8:15,35,50

  盖梁施工C:10,20,30

2)错位减取大差:



T=10+10+30+30=80d

3)绘制流水横道图



2、应以人身安全为第一要务,及早撤离现场;同时可采取回填土、砂或灌水的措施。

3、不可以。因为施工单位与供应商之间没有合同关系,应该向业主提出索赔。

4、数量控制:限额领料单并保证工序一次合格;价格控制:(1)签订材料供应合同;(2)有条件时, 购买一定数量的期货;(3)采用预算价格控制采购成本。

5、不正确。监理工程师同意分包,并不免除承包人的任何责任和义务,分包方过失给发包方造成损失, 承包方承担连带责任。





考前密卷  第三套



一、单选题

1、热力管道球阀焊接要求中,符合规范要求的是(  )

A  焊接过程中要进行冷却

B  安装焊接时,球阀应关闭

C  焊接完立即投入使用

D  用阀门手轮作为吊装承重点


2、根据《建筑基坑支护技术规程》(JGJ120--99) ,基坑侧壁安全等级为一、二、

三级的基坑,其监测方案中都要将(  )列为应测项目。

A  支护结构水平位移

B  周围建筑物、地下管线变形

C  地下水位

D  支撑轴力


3、关于桥梁工程卸落支架顺序描述错误的是(  )

A  满布式拱架可从拱顶向拱脚依次循环卸落

B  连续梁宜从跨中向支座依次循环卸落

C  简支梁宜从支座向跨中依次循环卸落

D  悬臂梁应先卸落挂梁及悬臂的支架,再卸无铰跨内的支架


4.沟槽回填时不正确的施工方法是(  )。

A.沟槽回填从管底基础部位开始到管顶以上 0.7m 范围内,必须人工回填,严禁

用机械推土回填

B.回填前应排除沟槽积水,不得回填淤泥、有机物及冻土

C.回填土的含水量,应按回填材料和采用的压实工具控制在最佳含水量附近

D.为减少土方倒运,闭水试验合格段先回填至管顶部位,待另一段开挖时再回填

管顶以上部位


5.焊接工艺方案中管道焊接质量检验次序是(  )。

A.表面质量→对口质量→无损探伤→强度和严密性

B.对口质量→表面质量→无损探伤→强度和严密性

C.无损探伤→对口质量→表面质量→强度和严密性

D.对口质量→无损探伤→表面质量→强度和严密性


6.本工程管道安装检验项目,主控项目为(  )。

A.高程、中心线位移

B.中心线位移、立管垂直度

C.高程、对口间隙

D.立管垂直度、对口间隙


7.填土路基碾压应先轻后重,最后碾压所用压路机不应小于(  )级。

A 8t

B 10t

C 12t

D 15t


8.土质路基压实度检测的频率为每 1000m 2,每一层一组(  )点。

A 1

B 2

C 3

D 4


9  钻孔桩灌注水下混凝土时导管埋置深度一般控制在(  )。

A 0.5~1m

B 0.5~2m

C 2~6m

D 6m  以上


10、下列属于地表水常规处理工艺的是(  )

A.混凝—沉淀—过滤—消毒

B.沉淀—过滤—混凝—消毒

C.初沉—混凝—沉淀—过滤—消毒

D.混凝—过滤—消毒


11、预应力筋切断不得采用(  )切割。

A 切断机

B  砂轮锯

C  电弧

D  乙炔—氧气


12、现浇预应力砼梁支架施工时,设置预拱度要考虑的下述变形值中,不符合

规范要求的是(  )

A  卸架后上部构造本身及全部活载所产生的竖向挠度

B  支架在荷载作用下的弹性和非弹性压缩

C  支架基底在荷载作用下的非弹性浸沉降

D  由砼收缩及温度变化而引起的的挠度


13.当地层条件差、断面特别大时,浅埋暗挖隧道施工不宜采用( )。

A.中洞法

B.柱洞法

C.洞桩法

D.全断面法


14.水处理构筑物满水试验( )之后进行。

A.对混凝土结构,是在防水层施工

B.对混凝土结构,是在防腐层施工

C.对装配式预应力混凝土结构,是在保护层喷涂

D.对砌体结构,是在防水层施工


15.某自来水厂工艺流程为:原水一空气分离器一活性氧化铝滤池一清水池一用

户,用于去除地下水中的( )。

A.铁

B.锰

C.氟

D.铅


16.对于在钻孔施工时,出现严重偏斜的桩应采用(  )处理。

A.控制钻进速度

B.调整护壁泥浆比重

C.在偏斜处吊住钻头反复扫孔

D.回填砂质黏土到偏斜处,待回填物密实后重钻


17.架梁落位时,横桥向位置应以梁的(  )为准。

A.固定端

B.支座

C.纵向中心线

D.活动端


18.  在对进场的一批 200t 钢绞线进行抽样检查时发现不合格项,按规定应(  )。

A.将该批钢绞线报废

B.重新取样检查所有项目

C.将不合格盘报废,另取双倍试样检验不合格项

D.将不合格盘报废,对整批钢绞线逐盘检验不合格项


19.预应力锚具、夹具和连接器除了对外观和硬度进行检验,还应进行(  )性能

检验。

A.抗剪

B.环刚度

C.静载锚固

D.动载锚固


20.本工程管道顶进时,不符合规定的做法是(  )。

A.工具管接触或切入土层后自上而下分层开挖

B.在允许超挖的稳定土层中正常顶进时,管下部 135° 范围内不超挖

C.工具管进入土层过程中每顶进 1m,测量 1 次

D.在允许超挖的稳定土层中正常顶进时,管顶以上超挖量不大于 15mm


二、多选题

1、对热力管道焊缝质量的检验有(  )等几种方法。

A.表面质量检验

B.无损检验

C.超声波单检

D.射线单检

E.强度和严密性试验


2、顶管顶力过大的原因可能有(  )。

A、前方遇到障碍物

B、土层变化,摩阻力增大

C、后背变形

D、开挖面坍塌

E、顶铁变形


3、顶管法与开槽相比,具有(  )等优点。

A、不会影响交通

B、施工成本低于开槽施工

C、不必拆除地面障碍物

D、土方开挖和填土工作量减少

E、管道不必设置基础和管座


4.常用的置换减摩泥浆的凝固材料有(  )。

A.水泥浆

B.水泥砂浆

C.膨润土泥浆

D.水玻璃

E.聚氨酯


5.关于装配式预应力混凝土水池满水试验说法正确的是(  )。

A.应分 3 次向水池中注水,注水水位上升速度不超过 2m/24h

B.每次注水时间应不少于 24h

C.水池渗水量过大时应停止注水,进行处理

D.水池可不测定蒸发量

E.满水试验应在喷射水泥砂浆保护层前进行


6.地铁盾构加固进出洞口常用的改良土体方法有( )。

A.小导管注浆

B.搅拌桩

C.冻结法

D.旋喷桩

E.降水法


7、下列说法中,符合燃气管道吹扫要求的有(  )

A 吹扫介质采用压缩空气

B 吹扫介质严禁采用氧气

C  吹扫出口前严禁站人

D  按主管、支管、庭院管的顺序吹扫

E  应对完工管段内各类设备都进行吹扫


8、按照建造师执业管理办法规定,城市供热工程包括(  )

A  热源建设工程

B  热源维修工程

C  采暖工程

D  管道建设工程

E  管道维修工程


9、可采用气体吹扫的燃气管道有( )

A 球墨铸铁管道

B 聚乙烯管道

C 钢骨架聚乙烯复合管道

D 长度小于 100m 的钢质管道

E 公称直径大于 100mm 的钢质管道


10、关于管棚施工要求的说法,正确的有(  )

A  管棚不得采用焊接钢管

B  钢管直径不超过 150mm

C  钢管间距一般为钢管直径的 2.0~2.5 倍

D  在铁路下方施工时,要采用大中直径的钢管连续布设

E  管棚施工工艺流程:设置管棚基地→钻孔→压入钢管→管棚支护下开挖


【参考答案】


单选

1-5.AACDB     6-10.CCCCA      11-15.CADDC    16-20.DCCCC


多选

1、答案:ABE

2、答案:ABD

3、答案:ACDE

4.答案:AB

5.答案:ACE

6.答案:BCDE

7、答案:ABCD

8、答案:ABDE

9、答案:ABCD

10、答案:CDE


三、案例分析

1、某施工单位承接了一项市政排水管道工程,基槽采用明挖法放坡开挖施工,

基槽宽度为 6.5m,开挖深度为 5m,场地内地下水位于地表下 1m ,施工单位拟

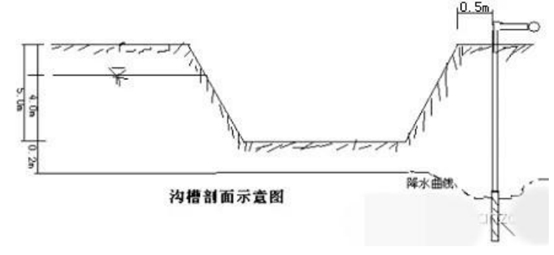

采用轻型井点降水,井点的布置方式和降深等示意图如下:



施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并将基槽划

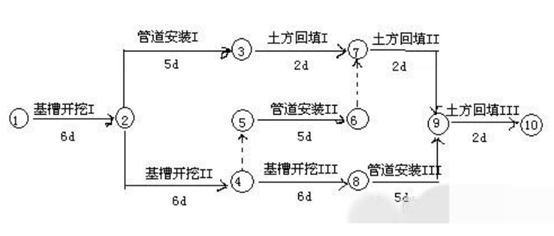

分为 I、II、III 段进行组织施工,根据合同工期要求绘制网络进度图如下:



问题:

1、指出降水井点布置的不妥之处,并写出正确的做法。

2、降水深度是否妥当,如不妥请改正。

3、网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻

辑更合理。

4、计算本工程的总工期,并指出关键线路。

参考答案:

1、①降水井点布置采用单排井点不合理,沟槽深度达到 5 米以上,基坑宽度为

6.5m,应采用双排井点布置

②井点管距基槽上口边缘外 0.5m 不合理,井点管距基槽上口边缘外应大于 1.0~

1.5m

2、降水深度为基底以下 0.2m 不正确,降水深度应为基底以下 0.5m

3、管道安装 I 到管道安装 II 用虚线连上,箭头指向安装 II;管道安装 II 到管道

安装 III 用虚线连上,箭头指向安装 III

4、关键线路:1→2→4→8→9→10  ,总工期 6+6+6+5+2=25。


案例二、A 公司中标的某城市高架桥跨线工程,为 15 跨 25m 预应力简支梁结构,桥

面宽 22m;采用 φ1200mm 钻孔灌注桩基础,埋置式承台,Y 型独立式立柱。

工程工期 210 天,中标价 2850 万元。经过成本预测分析,项目目标成本为 2600

万元,其中管理成本(间接成本)占 10%。根据总体安排,组建了以二级注册

建造师(市政公用工程专业)王某为项目负责人的管理班子。施工过程中发生如

下事件:

事件一:编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青砼面层

单价偏低。

事件二:工程开工两个月后,因资金不足,贷款 500 万元,共支付利息 30 万元。

事件三:某承台开挖基坑时发现文物,按上级有关部门要求停工 30 天,导致总

工期拖延 10 天,未发生直接成本损失。

问题:

1、王某担任本工程项目负责人符合建造师管理有关规定吗?说明理由。

2、试用不平衡报价法解释事件一中 A 公司投标报价的做法。

3、本项目利息支出应计入哪类成本?项目目标成本中直接成本是多少?

4、针对事件三,项目部可以提出哪些索赔要求?说明理由。

参考答案:

1.符合。本工程为中型工程,单跨长度<40m,且单项合同款<3000 万元。王

某可以承担此项工程。

2.钻孔灌注桩属于能早日结算结账收回工程款项的项目(早期项目),单价可以

提高,混凝土面层是(后期项目)可以降低单价。

3.利息支出是财务费用,应计入管理成本(间接成本),本项目目标成本中直

接成本为 2340 万元(或 2600×90%万元)

4.可以提出工期索赔,和费用索赔。发现文物属于不可抗力(不可预见、不可

预料、非施工方原因),且导致工期延误和增加管理成本。


案例三、A 单位承建一项污水泵站工程,主体结构采用沉井,埋深 15m。场地地层主

要为粉砂土,地下水埋深为 4m,采用不排水下沉。泵站的水泵、起重机等设备

安装项目分包给 B 公司。在施工过程中,随着沉井入土深度增加,井壁侧面阻

力不断增加,沉井难以下沉。项目部采用降低沉井内水位减小浮力的方法,使沉

井下沉,监理单位发现后予以制止。A 单位将沉井井壁接高 2m 增加自重,强度

与原沉井混凝土相同,沉井下沉到位后拆除了接高部分。 B 单位进场施工后,由

于没有安全员,A 单位要求 B 单位安排专人进行安全管理,但 B 单位一直未予

安排,在吊装水泵时发生安全事故,造成一人重伤。工程结算时,A 单位变更了

清单中沉井混凝土工程量,增加了接高部分混凝土的数量,未获批准。

问题:

1.A 单位降低沉井内水位可能会产生什么后果?沉井内外水位差应是多少?

2.简述 A 单位与 B 单位在本工程中的安全责任分工。

3.一人重伤属于什么等级安全事故?A 单位与 B 单位分别承担什么责任?为什

么?

4.指出 A 单位变更沉井混凝土工程量未获批准的原因。

参考答案:

1.场地地层主要为粉砂土,地下水埋深为 4m,采用降低沉井内水位减小浮力的

方法,促使沉井下沉,可能产生的后果:流砂涌向井内,引起沉井歪斜,增加吸

泥的工作量;应保持沉井内水位高出井外 1~2m。

2.根据建筑法安全生产管理条例规定:A 单位为总包单位,应对本工程的施工现

场安全负总则,并对 B 单位的安全生产负管理责任和连带责任; B 单位为分包单

位,对分包范围内泵站的水泵、起重机的安装负责,对总包单文负责,并服从总

包单位的安全监督管理。

3.  一般事故,由 B 单位承担主要责任,A 单位承担连带责任。

理由是:分包单位不服从总包单位的安全生产管理而导致事故的发生。

4. A 单位变更沉井是为了方便施工保证施工质量,属于质量控制中的施工组织措

施,这部分费用已经包括在合同报价之中了,不应该另行计费,所以这部分费用

A 单位应该自己负责。


案例四、某市政道路排水工程长 2.24km,道路宽度 30m。其中,路面宽 18m,两侧

人行道各宽 6m;雨、污水管道位于道路中线两边各 7m。路面为厚 220mm 的

C30 水泥砼;基层为厚 200mm 石灰粉煤灰碎石;底基层为厚 300mm、剂量为

10%的石灰土。工程从当年 3 月 5 日开始,工期共计 300 天。施工单位中标价

为 2534.12 万元(包括措施项目费)。

招标时,设计文件明确:地面以下 2.4~4.1m 会出现地下水,雨、污水管道埋

深在 4~5m。

施工组织设计中,明确石灰土雨期施工措施为:①石灰土集中拌合,拌合料遇雨

加盖苫布;②按日进度进行摊铺,进入现场石灰土,随到随摊铺;③未碾压的料

层受雨淋后,应进行测试分析,决定处理方案。

对水泥砼面层冬期施工措施为:①连续五天平均气温低于-5℃或最低气温低于

-15℃时,应停止施工;②使用的水泥掺入 10%的粉煤灰;③对搅拌物中掺加优

选确定的早强剂、防冻剂;④养护期内应加强保温、保湿覆盖。

施工组织设计经项目经理签字后,开始施工。当开挖沟槽后,出现地下水。项目

部采用单排井点降水后,管道施工才得以继续进行。项目经理将降水费用上报,

要求建设单位给予赔偿。

问题:

1、补充底基层石灰土雨期施工措施。

2、水泥砼面层冬期施工所采取措施中有不妥之处并且不全面,请改正错误并补

充完善。

3、施工组织设计经项目经理批准后就施工,是否可行?应如何履行手续才是有

效的?

4、项目经理要求建设单位赔偿降水费用的做法不合理,请说明理由。

参考答案:

1.①掌握气象变化,做好防范准备。

②避开主汛期施工。

③摊铺段不宜过长,做到当日摊铺,当日碾压成活。

④开挖排水沟,排水坑,尽快排除积水

2.水泥中掺入粉煤灰不妥,补充如下:

①选用 R 型水泥,或 325 级水泥。

②加热砂石和水。

③出料温度、摊铺温度时时检测。

④基层无冰冻积雪。

⑤养护时间不少于 28d。

⑥弯拉强度<1Mpa,或抗压强度<5Mpa 时,严禁冰冻。

3.不可行。施工组织设计必须经上一级企业(法人资格)的技术负责人审批加

盖公章方为有效,并须填写施工组织设计审批表(合同另有规定的,按合同要求

办理)。在施工过程中发生变更的,应有变更审批手续。

4.报价中措施项目中包含施工排水、降水费,设计中已经明确。
