共70题,每题1分,每题的备选项中,只有一个最符合题意。
1
(单项选择题)下列建设工程管理的任务中,属于为工程使用增值的是( )。
-
A.
有利于环保
-
B.
提高工程质量
-
C.
有利于投资控制
-
D.
有利于进度控制
取消收藏
收藏本题
3
(单项选择题)业主方项目管理的目标中,进度目标是指( )的时间目标。
-
A.
项目动用
-
B.
竣工验收
-
C.
联动试车
-
D.
保修期结束
取消收藏
收藏本题
4
(单项选择题)关于组织论及组织工具的说法,正确的是( )。
取消收藏
收藏本题
6
(单项选择题)下列工程项目策划工作中,属于实施阶段管理策划的是( )。
-
A.
项目实施期管理总体方案
-
B.
生产运营期设施管理总体方案
-
C.
生产运营期经营管理总体方案
-
D.
项目风险管理与工程保险方案
取消收藏
收藏本题
7
(单项选择题)关于单代号网络计划绘图规则的说法,正确的是( )。
-
A.
不允许出现虚工作
-
B.
箭线不能交叉
-
C.
不能出现双向箭头的连线
-
D.
只能有一个起点节点,但可以有多个终点节点
取消收藏
收藏本题
8
(单项选择题)建设工程安全事故调查组应当提交事故调查报告的时间为( )。
-
A.
自事故发生之日起30日内
-
B.
自调查组成立之日起30日内
-
C.
自调查组成立之日起60日内
-
D.
自事故发生之日起60日内
取消收藏
收藏本题
9
(单项选择题)根据建设项目信息的内容属性,质量控制信息应归类为( )。
-
A.
组织类信息
-
B.
技术类信息
-
C.
管理类信息
-
D.
经济类信息
取消收藏
收藏本题
10
(单项选择题)某工程签约合同价为2400万元,总工期为24个月,施工过程中业主增加额外工程200万元,则根据比例分析法承包商可提出的合理工期索赔值为( )。
-
A.
1个月
-
B.
2个月
-
C.
3个月
-
D.
4个月
取消收藏
收藏本题
12
(单项选择题)根据《建设工程质量管理条例》,监理工程师应当按照( )的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。
-
A.
建设工程强制性标准条文
-
B.
委托监理合同
-
C.
工程监理规范
-
D.
工程技术标准
取消收藏
收藏本题
13
(单项选择题)关于FIDIC施工合同条件中采用DAB(争端裁决委员会)方式解决争议的说法,正确的是( )。
-
A.
特聘争端裁决委员会的任期与合同期限一致
-
B.
业主应按支付条件支付DAB报酬的70%
-
C.
DAB成员一般是工程技术和管理方面的专家
-
D.
DAB提出的裁决具有强制性
取消收藏
收藏本题
14
(单项选择题)装配式建筑的混凝土预制构件出厂时,其混凝土强度不宜低于混凝土设计强度等级值的( )。
-
A.
60%
-
B.
75%
-
C.
65%
-
D.
70%
取消收藏
收藏本题
15

(单项选择题)下列直方图中,表明生产过程处于正常、稳定状态的是( )。

取消收藏
收藏本题
16
(单项选择题)“施工现场在对人、机、环境进行安全治理的同时,还需治理安全管理措施”,体现了安全事故隐患的( )原则。
-
A.
冗余安全度治理
-
B.
直接隐患与间接隐患并治
-
C.
单项隐患综合治理
-
D.
预防与减灾并重治理
取消收藏
收藏本题
-
A.
项目计划阶段
-
B.
项目启动阶段
-
C.
项目实施阶段
-
D.
项目收尾阶段
取消收藏
收藏本题
19
(单项选择题)关于风险量、风险等级、风险损失程度和损失概率之间关系的说法正确的是( )。
-
A.
风险量越大、损失程度越大
-
B.
损失发生的概率越大,风险量越小
-
C.
风险等级与风险损失程度成反比关系
-
D.
损失程度和损失发生概率越大,风险量越大
取消收藏
收藏本题
20
(单项选择题)建设工程固体废物的处理方法中,进行资源化处理的重要手段是( )。
-
A.
减量化处理
-
B.
回收利用
-
C.
填埋处置
-
D.
稳定固化
取消收藏
收藏本题
21
(单项选择题)根据质量管理体系认证制度,当在认证证书有效期内出现体系认证标准变更,企业可采取的行动是( )。
-
A.
申请复评
-
B.
重新换证
-
C.
认证暂停
-
D.
认证撤销
取消收藏
收藏本题
22
(单项选择题)国内实行建筑企业资质管理制度,属于控制影响质量因素的( )。
-
A.
人的因素
-
B.
管理因素
-
C.
方法的因素
-
D.
环境因素
取消收藏
收藏本题
23
(单项选择题)关于项目进度计划和进度计划系统的说法,正确的是( )。
取消收藏
收藏本题
24
(单项选择题)根据《建设工程施工专业分包合同(示范文本)》,关于发包人、承包人和分包人关系的说法,正确的是( )。
取消收藏
收藏本题
25
(单项选择题)在建设工程质量过程验收中,分项工程质量验收的组织者是( )。
-
A.
施工单位项目负责人
-
B.
建设单位项目负责人
-
C.
总监理工程师
-
D.
专业监理工程师
取消收藏
收藏本题
26
(单项选择题)建设工程项目质量管理的PDCA循环中,质量处置(A)阶段的主要任务是( )。
-
A.
明确质量目并标制定实现目标的行动方案
-
B.
将质量计划落实到工程项目的施工作业技术活动中
-
C.
对质量问题进行原因分析,采取措施予以以纠正
-
D.
对计划实施过程进行科学管理
取消收藏
收藏本题
27
(单项选择题)关于安全生产教育培训的说法,正确的是( )。
-
A.
企业新员工按规定经过三级安全教育和实际操作训练后即可上岗
-
B.
项目级安全教育由企业安全生产管理部门负责人组织实施,安全员协助
-
C.
班组级安全教育由项目负责人组织实施,安全员协助
-
D.
企业安全教育培训包括对管理人员、特种作业人员和企业员工的安全教育
取消收藏
收藏本题
28
(单项选择题)某土石方工程采用混合计价。其中土方工程采用总价包干14万元:石方工程采用综合单价合同,单价为100元/m3。该工程有关工程量和价格资料见下表,则该工程结算价款为( )万元。

取消收藏
收藏本题
29
(单项选择题)下列合同实施偏差处理措施中,属于合同措施的是( )。
-
A.
变更施工方案
-
B.
调整工作计划
-
C.
增加经济投入
-
D.
采取索赔手段
取消收藏
收藏本题
30
(单项选择题)某工程初期很难描述工作范围和性质,或工期紧迫,无法按常规编制招标文件招标,宜采用的合同形式是( )。
-
A.
成本加奖金合同
-
B.
成本加固定费用合同
-
C.
最大成本加费用合同
-
D.
成本加固定比例费用合同
取消收藏
收藏本题
31
(单项选择题)建设工程项目施工成本控制涉及的时间范围是( )。
-
A.
从施工准备开始至项目交付使用为止
-
B.
从工程投标开始至项目竣工结算完成为止
-
C.
从施工准备开始至项目竣工结算完成为止
-
D.
从工程投标开始至项目保证金返还为止
取消收藏
收藏本题
32
(单项选择题)某工作持续时间2天,有两项紧前工作和三项紧后工作,紧前工作的最早开始时间分别是第3天、第6天(计算坐标系),对应的持续时间分别是5天、1天;紧后工作的最早开始时间分别是第15天、第17天、第19天,对应的总时差分别是3天、2天、0天。该工作的总时差是( )天。
取消收藏
收藏本题
35
(单项选择题)根据项目总进度目标论证的工作步骤,进度计划系统结构分析的紧后工作是( )。
-
A.
项目结构分析
-
B.
编制各层进度计划
-
C.
项目的工作编码
-
D.
编制总进度计划
取消收藏
收藏本题
37
(单项选择题)用于保证承包人能够按合同规定进行施工,合理使用发包人已支付的全部预付金额的工程担保是( )。
-
A.
支付担保
-
B.
预付款担保
-
C.
投标担保
-
D.
履约担保
取消收藏
收藏本题
38
(单项选择题)下列质量控制工作中,属于施工作业环境因素控制的工作是( )。
-
A.
建立统一的现场施工组织系统
-
B.
严格落实施工组织设计,保证现场施工条件
-
C.
制定应对极端天气的专项紧急预案
-
D.
根据工程岩土地质资料采取基坑加固方案
取消收藏
收藏本题
39
(单项选择题)某工程发生质量事故导致12人重伤,按照事故损失的程度分级,该质量事故属于( )。
-
A.
特别重大事故
-
B.
较大事故
-
C.
重大事故
-
D.
一般事故
取消收藏
收藏本题
42
(单项选择题)应用曲线法进行施工成本偏差分析时,已完工作实际成本曲线与已完工作预算成本曲线的竖向距离表示( )。
-
A.
成本累计偏差
-
B.
进度累计偏差
-
C.
进度局部偏差
-
D.
成本局部偏差
取消收藏
收藏本题
44
(单项选择题)建筑施工企业因暂时生产经营困难,无法按劳动合同约定日期支付工资的应当向劳动者说明情况并与工会或职工代表协商一致后,可以延期支付工资最长不得超过( )日。
取消收藏
收藏本题
45
(单项选择题)某混凝土结构出现宽度为0.5mm的裂缝且裂缝深度较深,应采用的处理方法是( )。
-
A.
灌浆修补法
-
B.
表面密封法
-
C.
嵌缝封闭法
-
D.
粘钢加固法
取消收藏
收藏本题
46
(单项选择题)关于某起重信号工病休7个月后重返工作岗位的说法,正确的是( )。
取消收藏
收藏本题
48
(单项选择题)建设工程质量监督机构对地基基础的混凝土强度进行监督检测,在质量监督的性质上属( )。
-
A.
建设行为监督
-
B.
工程质量行为监督
-
C.
工程实体质量监督
-
D.
业务管理监督
取消收藏
收藏本题
49
(单项选择题)关于建设工程合同订立程序的说法,正确的是( )。
取消收藏
收藏本题
50
(单项选择题)项目目标动态控制工作包括:①确定目标控制的计划值,②分解项目目标,③收集项目目标的实际值,④定期比较计划值和实际值,⑤纠正偏差,正确的工作流程是( )。
-
A.
①③②⑤④
-
B.
②①③④⑤
-
C.
③②①④⑤
-
D.
①②③④⑤
取消收藏
收藏本题
51
(单项选择题)某建设工程项目在施工中发生下列人工费,完成业主要求的合同外工作,花费3万元,由于业主原因导致施工工效降低,使人工费增加3万元,施工机械故障造成人员窝工损失1万元,则施工单位可向业主索赔的合理人工费为( )万元。
取消收藏
收藏本题
52
(单项选择题)按照国际通用的预警信号颜色表示,安全状况为“受到事故的严重威胁”时,预警信号颜色及等级为( )。
-
A.
黄色,Ⅱ级预警
-
B.
橙色,Ⅱ级预警
-
C.
橙色,Ⅲ级预警
-
D.
黄色,Ⅲ级预警
取消收藏
收藏本题
53
(单项选择题)下列施工现场噪声控制的措施中,属于声源控制的是( )。
-
A.
利用消声器阻止传播
-
B.
利用吸声材料吸收声能
-
C.
采用低噪声设备和加工工艺
-
D.
应用隔声屏障阻碍噪声传播
取消收藏
收藏本题
54
(单项选择题)某分项工程月计划完成工程量为3200m2,计划单价为15元/m2,月底承包商实际完成工程量为2800m2,实际单价为20元/m2,则该工程当月的计划工作预算费用(BCWS)为( )元。
-
A.
42000
-
B.
48000
-
C.
56000
-
D.
6400
取消收藏
收藏本题
55
(单项选择题)某工程承包人于2019年5月15日提交了竣工验收申请报告,6月10日工程竣工验收合格,6月15日发包人签发了工程接收证书,根据《建设工程施工合同(示范文本)》通用条款,该工程的缺陷责任期、保修期起算日分别为( )。
-
A.
6月10日、6月15日
-
B.
5月15日、6月10日
-
C.
5月15日、6月15日
-
D.
6月15日、6月10日
取消收藏
收藏本题
56
(单项选择题)装配式混凝土建筑预制构件进场时需检查( )。
-
A.
生产记录
-
B.
质量验收记录
-
C.
套筒灌浆记录
-
D.
机械连接报告
取消收藏
收藏本题
57
(单项选择题)建设工程项目施工成本按构成要素可分解为( )。
取消收藏
收藏本题
58
(单项选择题)建设工程施工招投标程序中,评标阶段初步评审环节对商务标的审查内容是( )。
-
A.
标书的计价方式
-
B.
标书的优惠条件
-
C.
报价的构成和取费标准
-
D.
报价计算的正确性
取消收藏
收藏本题
59
(单项选择题)施工项目成本核算的程序中,将每个月应计入工程成本的生产费用,在各个成本对象之间进行分配和归集,计算各工程成本后需进行的工作是( )。
取消收藏
收藏本题
60
(单项选择题)下列质量风险应对策略中,属于风险转移策略的是( )。
取消收藏
收藏本题
61
(单项选择题)关于按规定向有关部门报告建设工程安全事故情况的说法,正确的是( )。
-
A.
事故发生后,事故现场有关人员应当于1小时内向本单位安全负责人报告
-
B.
专业工程施工中出现安全事故的,可以只向行业主管部门报告
-
C.
事故现场人员可以直接向事故发生地县级以上人民政府安全生产监督管理部门报告
-
D.
安全生产监督管理部门每级上报的时间不得超过4小时
取消收藏
收藏本题
62
(单项选择题)根据《建设工程安全生产管理条例》对达到一定规模的危险性较大的分部(分项)工程编制专项施工方案,经施工单位技术负责人和( )签字后实施。
-
A.
项目经理
-
B.
项目技术负责人
-
C.
业主方项目负责人
-
D.
总监理工程师
取消收藏
收藏本题
63
(单项选择题)关于专业工程分包人责任和义务的说法,正确的是( )。
取消收藏
收藏本题
64
(单项选择题)根据《建设工程施工合同(示范文本)》,除另有约定外,国内工程中通常由发包人投保的险种是( )。
-
A.
工伤保险
-
B.
人身意外伤害险
-
C.
执业责任险
-
D.
建筑工程一切险
取消收藏
收藏本题
65

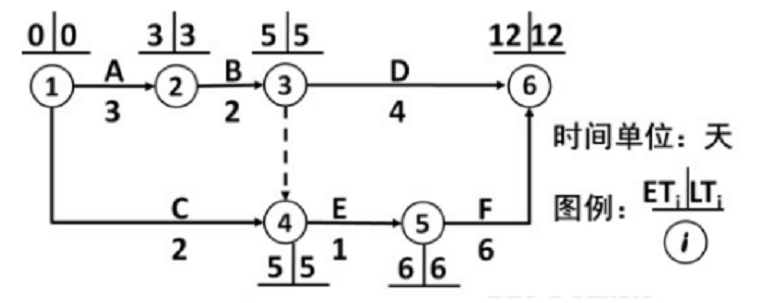

(单项选择题)某工程网络计划图如下,工作D的最迟开始时间是第( )天。

取消收藏
收藏本题
66
(单项选择题)根据建设工程项目管理规范,项目管理机构负责人的职责包括( )。
-
A.
参与组建项目管理机构
-
B.
对各类资源进行质量监控和动态管理
-
C.
主持编制项目管理目标责任书
-
D.
确定项目管理实施目标
取消收藏
收藏本题
67
(单项选择题)在项目成本分析的依据中,既可对已经发生的经济活动进行核算,又可对尚未发生的经济活动进行核算的方式是( )。
-
A.
会计核算
-
B.
成本核算
-
C.
业务核算
-
D.
统计核算
取消收藏
收藏本题
69
(单项选择题)建设工程项目施工成本管理是指在保证工期和质量要求的情况下,采用相应管理措施( )。
-
A.
全面分析实际成本的变动状态
-
B.
严格控制计划成本的变动范围
-
C.
实际成本控制在计划范围内
-
D.
把计划成本控制在目标范围内
取消收藏
收藏本题
70
(单项选择题)某工程施工成本计划采用时间—成本累计曲线(S形曲线)表示,因进度计划中存在有时差的工作,S形曲线必然被包络在由全部工作都按( )的曲线所组成的“香焦图”内。
-
A.
最早开始和最迟开始
-
B.
最早完成和最迟完成
-
C.
最迟开始和最迟完成
-
D.
最早完成和最迟开始
取消收藏
收藏本题
