共70题,每题1分,每题的备选项中,只有一个最符合题意。
3
(单项选择题)关于固定单价合同的说法,正确的是( )。
-
A.
当通货膨胀达到一定水平时,可对单价进行调整
-
B.
当国家政策发生变化时,可对单价进行调整
-
C.
当实际工程量发生较大变化时,可对单价进行调整
-
D.
无论发生哪些影响价格的因素都不对单价进行调整
取消收藏
收藏本题
4
(单项选择题)某分项工程某月计划工程量为3200m2,计划单价为15元/m2,月末核定实际完成工程量为2800m2,实际单价为20元/m2,则该分项工程的已完工作预算费用(BCWP)是( )元。
-
A.
48000
-
B.
42000
-
C.
56000
-
D.
64000
取消收藏
收藏本题
5
(单项选择题)与单价合同相比较,总价合同的特点是( )。
-
A.
发包人的协调工作量大
-
B.
发包人可以缩短招标准备时间
-
C.
承包人的风险较小
-
D.
在施工进度上能调动承包人的积极性
取消收藏
收藏本题
6
(单项选择题)在领取施工许可证或者开工报告前,按照国家有关规办理工程质量监督手续的是( )。
-
A.
设计方
-
B.
业主方
-
C.
施工方
-
D.
监理方
取消收藏
收藏本题
7
(单项选择题)根据安全生产教育培训制度,新上岗的施工企业从业人员,岗前培训时间的最少学时是( )学时。
取消收藏
收藏本题
8
(单项选择题)在工程项目质量监督的“双随机、一公开”方法中,“双随机”是指( )。
-
A.
随机确定检查时间、随机抽取检查对象
-
B.
随机选派监督检查人员、随机确定检查时间
-
C.
随机抽取检查对象、随机选派监督检查人员
-
D.
随机选派监督检查人员、随机确定抽检部位
取消收藏
收藏本题
9
(单项选择题)施工质量事故的调查处理程序包括:①事故调查;②事故原因分析;③事故处理;④事故处理的鉴定验收;⑤制定事故处理的技术方案。正确的程序是( )。
-
A.
①-②-③-④-⑤
-
B.
②-①-③-④-⑤
-
C.
④-②-⑤-①-③
-
D.
①-②-⑤-③-④
取消收藏
收藏本题
10
(单项选择题)下列合同实施偏差的调整措施中,属于组织措施的是( )。
-
A.
变更技术方案
-
B.
调整工作流程
-
C.
增加投入
-
D.
签订附加协议
取消收藏
收藏本题
11
(单项选择题)关于施工预算和施工图预算的说法,正确的是( )。
取消收藏
收藏本题
12
(单项选择题)某承包单位在施工中有针对性地制定和落实施工质量保证措施来降低质量事故发生概率,这一行为属于质量风险应对的( )策略。
取消收藏
收藏本题
13
(单项选择题)绘制时间—成本累积曲线的步骤中,紧接“计算规定时间t计划累计支出的成本额”之后的工作是( )。
-
A.
在时标网络图上,按时间编制成本支出计划
-
B.
确定工程项目进度计划,编制进度计划的横道图
-
C.
绘制S形曲线
-
D.
计算单位时间的成本
取消收藏
收藏本题
15
(单项选择题)根据工伤保险和社会保险相关法律规定,由建筑施工企业自主决定是否投保的险种是( )。
-
A.
意外伤害保险
-
B.
养老保险
-
C.
医疗保险
-
D.
失业保险
取消收藏
收藏本题
17
(单项选择题)某工作有两个紧前工作,最早完成时间分别是第2天和第4天,该工作持续时间是5天,则其最早完成时间是第( )天。
取消收藏
收藏本题
18
(单项选择题)下列分部分项工程中,应当组织专家论证、审查专项施工方案的是( )。
-
A.
起重吊装工程
-
B.
拆除工程
-
C.
爆炸工程
-
D.
地下暗挖工程
取消收藏
收藏本题
19
(单项选择题)关于网络计划中节点的说法,正确的是( )。
-
A.
节点内可以用工作名称代替编号
-
B.
节点在网络计划中只表示事件,即前后工作的交接点
-
C.
所有节点均既有向内又有向外的箭线
-
D.
所有节点编号不能重复
取消收藏
收藏本题
20
(单项选择题)关于建筑施工企业劳动用工的说法,错误的是( )。
-
A.
建筑施工企业应当按照相关规定办理用工手续,不得使用零散工
-
B.
劳动合同应一式三份,双方当事人各持一份,劳动者所在工地保留一份备查
-
C.
建筑施工企业与劳动者应当自试用期满后,按照有法规签订书面劳动合同
-
D.
每个工程项目中作业人员的有关情况应按相关规定如实填报
取消收藏
收藏本题
22
(单项选择题)关于网络计划中箭线的说法,正确的是( )。
-
A.
箭线在网络计划中只表示工作
-
B.
箭线都要占用时间,多数要消耗资源
-
C.
箭线的长度表示工作的持续时间
-
D.
箭线的水平投影方向不能从右往左
取消收藏
收藏本题
23
(单项选择题)建设工程项目质量控制体系的建立过程包括:①制定质量控制制度;②编制质量控制计划;③建立系统质量控制网络;④分析质量控制界面。正确的程序是( )。
-
A.
①②③④
-
B.
③①④②
-
C.
③④①②
-
D.
①③②④
取消收藏
收藏本题
24
(单项选择题)下列沟通过程的要素中,处于主导地位的是( )。
-
A.
沟通环境
-
B.
沟通渠道
-
C.
沟通主体
-
D.
沟通客体
取消收藏
收藏本题
25
(单项选择题)关于建设工程现场文明施工措施的说法,正确的是( )。
-
A.
施工现场应设置排水系统,直接排入市政管网
-
B.
一般工地围挡高度不得低于1.6m
-
C.
施工现场严禁设置吸烟处,应设置于生活区
-
D.
施工总平面图应随工程实施的不同阶段进行调整
取消收藏
收藏本题
26
(单项选择题)施工项目年度成本分析的内容,除了月(季)度成本分析的六个方面以外,重点是( )。
-
A.
针对下一年度施工进展情况,制定切实可行的成本管理措施
-
B.
通过对技术组织措施执行效果的分析,寻求更加有效的节约途径
-
C.
通过实际成本与计划成本的对比,分析成本降低水平
-
D.
通过实际成本与目标成本的对比,分析目标成本控制措施落实情况
取消收藏
收藏本题
27
(单项选择题)建筑材料采购合同中应明确结算的( )。
-
A.
时间、方式和手续
-
B.
地点、时间和人员
-
C.
时间、方式和人员
-
D.
地点、人员和手续
取消收藏
收藏本题
29
(单项选择题)下列施工项目综合成本的分析方法中,可以全面了解单位工程的成本构成和降低成本来源的是( )。
-
A.
分部分项工程成本分析
-
B.
月(季)度成本分析
-
C.
竣工成本的综合分析
-
D.
年度成本分析
取消收藏
收藏本题
30
(单项选择题)关于施工专业分包合同的说法,正确的是( )。
-
A.
分包合同约定的工程变更调整的合同价款应与工程进度款同期调整支付
-
B.
分包人须服从由发包人直接发出的与分包工程有关的指令
-
C.
承包人要求分包人采取特殊措施保护所增加的费用,由分包人负责
-
D.
分包人不得将劳务作业再分包给具有相应劳务分包资质的劳务分包企业
取消收藏
收藏本题
31
(单项选择题)关于施工成本核算的说法,正确的是( )。
-
A.
施工成本核算包括四个基本环节
-
B.
施工成本核算应按规定的会计周期进行
-
C.
施工成本核算对象只能是单位工程
-
D.
竣工工程现场成本应由企业财务部门进行核算
取消收藏
收藏本题
-
A.
项目的目标控制
-
B.
为工程建设和使用增值
-
C.
实现项目建设阶段的目标
-
D.
为项目建设的决策或实施提供依据
取消收藏
收藏本题
33
(单项选择题)根据《建筑施工组织设计规范》,主持编制施工组织设计的应是( )。
-
A.
施工单位技术负责人
-
B.
项目负责人
-
C.
项目总监理工程师
-
D.
项目技术负责人
取消收藏
收藏本题
34
(单项选择题)建设工程项目决策阶段策划的主要任务是( )。
-
A.
确定项目建设的指导思想
-
B.
定义建设项目的建设目标
-
C.
定义项目开发或建设的任务和意义
-
D.
确定项目的开发或建设模式
取消收藏
收藏本题
35
(单项选择题)下列施工准备的质量控制工作中,属于现场施工准备工作的是( )。
-
A.
组织设计交底
-
B.
细化施工方案
-
C.
复核测量控制点
-
D.
编制作业指导书
取消收藏
收藏本题
37
(单项选择题)下列项目目标动态控制的纠偏措施中,属于技术措施的是( )。
-
A.
优化项目管理任务分工
-
B.
选用高效的施工机具
-
C.
调整项目管理职能分工
-
D.
改变控制的方法和手段
取消收藏
收藏本题
38

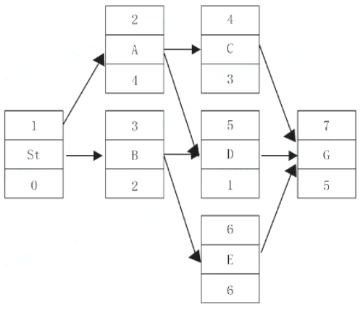

(单项选择题)某单代号网络计划如下图(时间单位:天),计算工期是( )天。
取消收藏
收藏本题
39
(单项选择题)关于FIDIC《施工合同条件》的说法,正确的是( )。
取消收藏
收藏本题
40
(单项选择题)关于投标申请人资格预审的说法,正确的是( )。
取消收藏
收藏本题
42
(单项选择题)关于横道图进度计划的说法,正确是( )。
-
A.
横道图中的工作均无机动时间
-
B.
横道图中工作的时间参数无法计算
-
C.
计划的资源需要量无法计算
-
D.
计划的关键工作无法确定
取消收藏
收藏本题
43

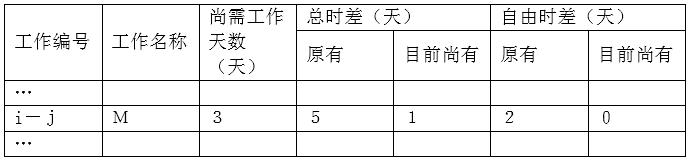

(单项选择题)某网络计划执行情况的检查结果分析如下表,对工作M的判断分析,正确的是( )。
-
A.
比计划延迟4天,影响紧后工作2天,不影响工期
-
B.
比计划提前4天,不影响工期
-
C.
比计划延迟4天,不影响紧后工作,不影响工期
-
D.
比计划延迟4天,影响工期1天
取消收藏
收藏本题
45
(单项选择题)某工程的合同总额为1000万元,则发包人合理的支付担保额是( )万元。
-
A.
100
-
B.
500
-
C.
1000
-
D.
200
取消收藏
收藏本题
46
(单项选择题)根据《建筑市场诚信行为信息管理办法》,不良行为记录信息公布期限最短不得少于( )个月。
取消收藏
收藏本题
47
(单项选择题)关于建设工程项目总进度目标论证的说法,正确的是( )。
取消收藏
收藏本题
48
(单项选择题)某防水工程施工中出现了设计变更,导致工程量由1600平方米增加到了2400平方米,原定施工工期60天,合同约定工程量增减10%为承包商应承担的风险,则承包商可索赔工期( )天。
取消收藏
收藏本题
50
(单项选择题)第三方认证机构对认证合格单位质量管理体系维持情况进行定期检查的频次通常是( )。
-
A.
每年两次
-
B.
两年一次
-
C.
每年一次
-
D.
一季度一次
取消收藏
收藏本题
51
(单项选择题)下列建设工程项目信息中,属于技术类信息的是( )。
-
A.
进度控制信息
-
B.
投资控制信息
-
C.
质量控制信息
-
D.
工作量控制信息
取消收藏
收藏本题
52
(单项选择题)根据《建筑工程施工质量验收统一标准》单位工程竣工预验收的组织方式是( )。
取消收藏
收藏本题
53
(单项选择题)建设工程项目,风险有多种类型,承包方技术管理人员能力欠缺属于( )。
-
A.
组织风险
-
B.
技术风险
-
C.
工程环境风险
-
D.
经济与管理风险
取消收藏
收藏本题
54
(单项选择题)下列组织工具中,反映一个组织系统各项工作之间逻辑关系的是( )。
-
A.
项目结构图
-
B.
组织分工图
-
C.
工作流程图
-
D.
组织结构图
取消收藏
收藏本题
55
(单项选择题)某工程混凝土浇筑过程中,因工人直接浇筑高度超出施工方案要求造成质量事故,该事故按照事故责任分类属于( )。
-
A.
操作责任事故
-
B.
指导责任事故
-
C.
技术责任事故
-
D.
管理责任事故
取消收藏
收藏本题
56
(单项选择题)某工程在地基施工过程中,遇到大量不可预见的地下水,承包人处理地下水的费用应该向( )索赔。
-
A.
勘察单位
-
B.
设计人
-
C.
保险公司
-
D.
发包人
取消收藏
收藏本题
57
(单项选择题)在建设工程项目施工成本管理的程序中,“进行项目过程成本分析”的紧后工作是( )。
-
A.
编制成本计划
-
B.
确定项目合同价
-
C.
编制项目成本报告
-
D.
进行项目过程成本考核
取消收藏
收藏本题
58

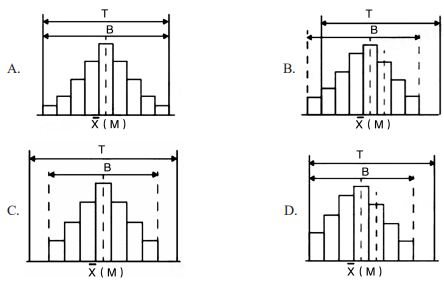

(单项选择题)下列直方图中,标明施工生产过程处于正常、稳定状态的是( )。
取消收藏
收藏本题
59
(单项选择题)根据《建设工程项目管理规范》,项目管理实施规划的编制过程包括:①熟悉相关法规和文件;②分析项目具体特点和环境条件;③履行报批手续;④实施编制活动;⑤了解相关方的要求。正确的程序是( )。
-
A.
①-⑤-②-③-④
-
B.
①-②-⑤-④-③
-
C.
⑤-②-①-④-③
-
D.
②-⑤-①-③-④
取消收藏
收藏本题
60
(单项选择题)建设工程项目总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的( )。
-
A.
组织扁平化
-
B.
组织标准化
-
C.
组织柔性化
-
D.
组织集成化
取消收藏
收藏本题
61
(单项选择题)下列项目策划工作内容中,属于实施阶段管理策划的是( )。
-
A.
项目实施期管理总体方案
-
B.
业主方项目管理组织机构
-
C.
生产运营期设施管理总体方案
-
D.
项目风险管理与工程保险方案
取消收藏
收藏本题
62
(单项选择题)关于施工方项目管理目标的说法,正确的是( )。
取消收藏
收藏本题
64
(单项选择题)根据合同风险产生的原因分类,属于合同工程风险的是( )。
-
A.
非法分包
-
B.
偷工减料
-
C.
物价上涨
-
D.
以次充好
取消收藏
收藏本题
65
(单项选择题)建设工程政府质量监督机构履行质量监督职责时,可以采取的措施是( )。
-
A.
发现有影响工程质量的问题时,责令改正
-
B.
暂时扣押被检查单位的固定资产
-
C.
对被检查单位负责人进行处罚
-
D.
吊销被检查单位的资质证书
取消收藏
收藏本题
66
(单项选择题)一般情况下,负责特别重大事故调查的人民政府应当自收到事故调查报告之日起( )日内作出批复。
取消收藏
收藏本题
67
(单项选择题)工程监理人员在实施监理过程中,发现工程设计不符合工程质量标准或合同约定的质量要求时,应当采取的措施是( )。
-
A.
要求施工单位报告设计单位改正
-
B.
报告建设单位要求设计单位改正
-
C.
直接与设计单位确认修改工程设计
-
D.
要求设计单位改正并报告建设单位
取消收藏
收藏本题
68
(单项选择题)下列质量检查内容中,可通过目测法中“照”的手段检查的是( )。
-
A.
油漆的光滑度
-
B.
内墙抹灰的大面是否平直
-
C.
混凝土的强度是否符合要求
-
D.
管道井内管线、设备安装质量
取消收藏
收藏本题
69
(单项选择题)下列建设工程安全事故中,县级人民政府可以委托事故发生单位组织事故调查组进行调查的是( )。
-
A.
2人轻伤,总损失1000万元
-
B.
1人重伤,直接经济损失200万元
-
C.
无伤亡,直接经济损失1000万元以下
-
D.
1人轻伤,无其他损失
取消收藏
收藏本题
70
(单项选择题)根据《建筑工程施工质量验收统一标准》,分项工程质量验收的组织者是( )。
-
A.
项目经理
-
B.
项目技术负责人
-
C.
总监理工程师
-
D.
专业监理工程师
取消收藏
